Când apare prima turbină la Mintia, proiect energetic colosal pentru România

Când apare prima turbină la Mintia, proiect energetic colosal pentru România

Transelectrica anunță progrese importante în dezvoltarea centralei de la Mintia, un proiect major pentru sistemul energetic național, realizat în parteneriat cu Transgaz. Finalizarea primei etape a proiectului a fost devansată, cu un nou termen asumat pentru mai 2026. Investiția în noua centrală cu ciclu combinat este considerată crucială pentru modernizarea sectorului energetic românesc.

Stadiul actual al lucrărilor

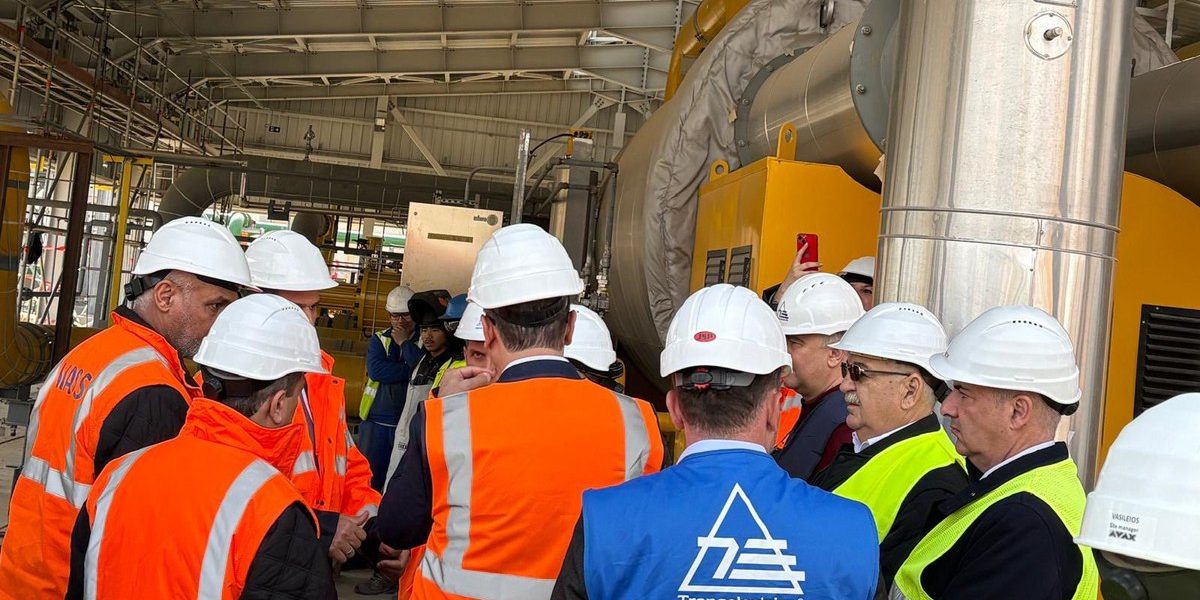

Reprezentanți ai conducerii Transelectrica, ai Transgaz, ai Ministerului Energiei și ai companiilor implicate în proiect au efectuat o vizită pe șantierul de la Mintia. Aceasta a fost urmată de o ședință de lucru dedicată analizării progreselor și stabilirii soluțiilor pentru respectarea termenelor. Printre obiectivele principale se numără energizarea Turbinei cu Gaz 1 (TG 1).

Transelectrica subliniază importanța parteneriatului cu Transgaz în realizarea acestui proiect masiv, considerat unul dintre cele mai ambițioase din România în ultimii 35 de ani. Noua centrală electrică cu ciclu combinat Mass Mintia este văzută ca o investiție de referință, cu un impact major asupra securității energetice și stabilității Sistemului Electroenergetic Național.

Termenul revizuit pentru finalizare

Compania a anunțat un nou termen de finalizare pentru prima etapă a proiectului. Acesta este acum stabilit pentru 15 mai 2026, angajament asumat de Transelectrica împreună cu asocierea Electrimontaj Cluj – Energobit, executantul instalației de racordare a Centralei electrice cu ciclu combinat în stația electrică de transformare Mintia. Pentru atingerea acestui obiectiv, dezvoltatorul Mass Global Energy Rom trebuie să finalizeze lucrările și testele pentru turbina TG1, să asigure personal autorizat și să finalizeze integrarea echipamentelor în sistemele de dispecerizare.

Impactul investiției pentru viitor

Noua centrală cu ciclu combinat Mass Mintia este construită pe amplasamentul fostei termocentrale pe cărbune. Aceasta este o investiție de peste 1,2 miliarde de euro realizată de compania Mass Global Energy Rom, care a achiziționat fosta termocentrală în 2022. Finalizarea proiectului va transforma centrala în cea mai mare centrală pe gaze din Uniunea Europeană, cu o capacitate instalată estimată la 1.700 MW. Producția de energie este programată să înceapă în 2026.

Pe termen mediu, investiția este gândită pentru a permite și tranziția către tehnologii pe bază de hidrogen. Compania a anunțat și planuri pentru dezvoltarea unor capacități de stocare a energiei electrice.

Sursa: Adevărul
