Mintia: Uriașa centrală, gata să livreze curent. Prima turbină, în mai puțin de o lună

Mintia: Uriașa centrală, gata să livreze curent. Prima turbină, în mai puțin de o lună

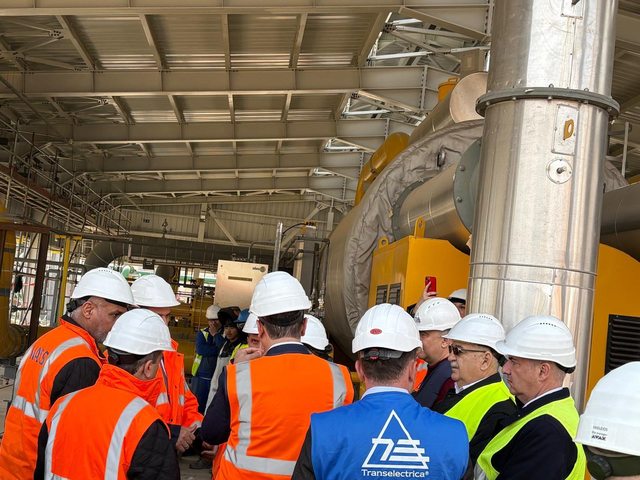

Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz și Mass Global Energy Rom, au vizitat șantierul termocentralei Mintia

Azi, oficiali de la Transelectrica, Transgaz și compania Mass Global Energy Rom au efectuat o vizită de lucru la șantierul termocentralei Mintia. Vizita a inclus membri ai Directoratului Transelectrica, printre care Cătălin Nadolu, Cosmin Nicula și Florin Tătaru. Au participat și reprezentanți din diverse direcții tehnice ale companiei, precum și o delegație a Transgaz, condusă de directorul general Ion Sterian.

Analiza stadiului lucrărilor și a soluțiilor pentru respectarea termenelor

În cadrul vizitei, s-a desfășurat o ședință de lucru dedicată analizării stadiului lucrărilor. Au fost discutate progresele recente înregistrate în implementarea proiectului și soluțiile necesare pentru respectarea termenelor contractuale. Accentul a fost pus pe devansarea termenelor pentru energizarea Turbinei cu Gaz 1 (TG1).

Potrivit informațiilor furnizate de operatorul de transport și de sistem, termenul asumat de Transelectrica impreună cu asocierea Electrimontaj Cluj – Energobit pentru finalizarea primei etape este 15 mai 2026. Pentru a respecta acest termen, Mass Global Energy Rom trebuie să gestioneze o serie de aspecte importante. Printre acestea se numără finalizarea lucrărilor din instalația proprie la TG1, realizarea tuturor testelor necesare, asigurarea personalului autorizat pentru operare și finalizarea lucrărilor de integrare în SCADA a echipamentelor din centrală.

Provocări și perspective pentru noua centrală de la Mintia

Pe lângă lucrarile de la TG1, Transelectrica are în derulare o licitație pentru achiziția și montajul unui transformator nou de putere în stația 400/220/110 kV Mintia. Această stație va asigura racordarea noii centrale la rețea.

Noua centrală de la Mintia este considerată un proiect strategic cu importanță majoră pentru sistemul energetic național. Transelectrica și-a exprimat convingerea că, prin mobilizarea și cooperarea tuturor părților implicate, proiectul va fi finalizat în conformitate cu termenele stabilite. Producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026, conform informațiilor furnizate de Guvern.
